水泥煙囪拆除特點及針對性措施
發布日期:2020-10-25 人氣: 755 欄目:技術中心
水泥煙囪拆除特點及針對性措施
1、煙囪拆除高度達120米,筒身混凝土為300號的硅酸鹽水泥,結構堅固,采用人工拆除需在煙囪外搭施工腳手架。搭設120米環形貼壁施工腳手架,如果全部采用落地式腳手架不能滿足JGJ130-2001扣件式鋼管腳手架的安全技術要求。人工拆除采用的工具主要為風鎬,風鎬通過空壓機供氣。從地面直接供氣,難度較大。
針對性措施:
施工腳手架高度達120米,采用分段搭設,50米以下采用落地式鋼管腳手架,以上分4段懸挑搭設即在50米、68米、86米、104米增設工字鋼托架。
將風管外包鋼管垂直固定在施工腳手架上,這樣可以保證供氣壓力,解決人工拆除的風鎬使用問題。
2、拆除煙囪時要盡量減小粉塵的影響,人工拆除是采用風鎬對煙囪自上而下粉碎性拆除,高空揚塵較大。
針對性措施:
在施工腳手架的外側懸掛綠色2000目安全網,該安全網具有一定的強度,既可減輕粉塵的影響還可遮擋碎渣。
3、安全隱患大,120米煙囪拆除時可分兩部分,30米以上部位采用人工拆除,30米以下部分可采用機械拆除。人工拆除全部為高空作業,安全隱患大。
針對性措施:
搭(拆)腳手架必須由經安全技術教育的架子工承擔,架子工持證上崗。所有參與煙囪拆除施工的人員定期進行體格檢查,凡患有高血壓、心臟病等不適應高空作業者,不得上腳手架作業。
腳手架搭設過程中增設避雷設施。
搭設人貨升降梯并搭設相應的隔離棚。
5級風以上天氣不施工包括搭拆腳手架。
雷雨天不施工包括搭拆腳手架。
三、煙囪人工拆除方案
1、施工順序:
施工腳手架搭設→人貨升降梯安放→人工拆除筒身并拆至30米→拆除全部施工腳手架→改用機械拆除(液壓剪及鎬頭機配合)。
2、施工方法:
(1)搭設由地面至頂部的全封閉鋼管腳手架(高出煙囪1.5米)并經驗收合格后,人工開始拆除,人工拆除至地面30米改用機械拆除;
(2)人工拆除前,將通風口作為出渣口,采用小挖掘機出渣。

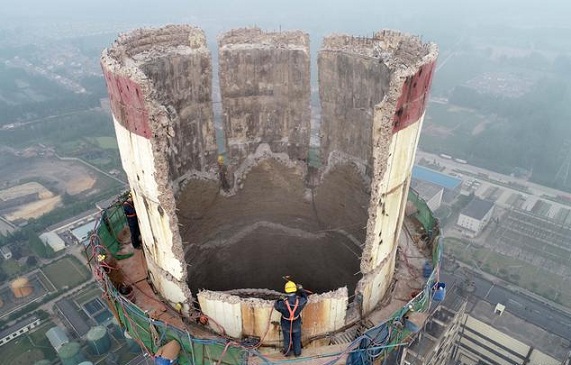

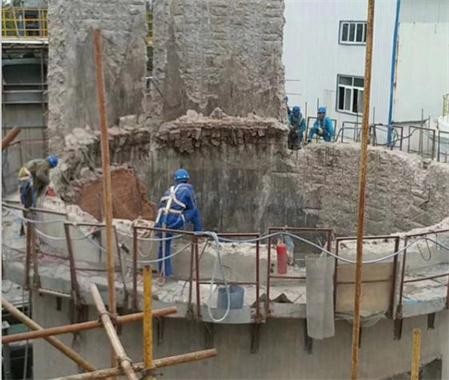

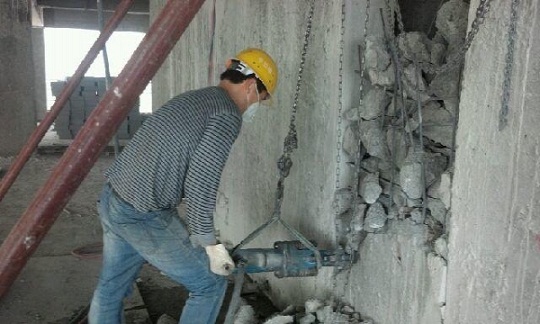

(3)施工人員立在腳手架上,安全帶掛在鋼管上后,用風鎬、手錘由外向內將筒體逐塊拆除,使碴塊全由筒體內部落下;
(4)晚上嚴禁拆除作業,晚上可安排清渣,利于白天繼續拆除。嚴禁拆除與清渣同時進行;
(5)腳手架隨施工面的降低同時降低,但腳手架必須始終保持高出施工面1.5米至2米,以防止渣塊飛出腳手架防護層;
(6)氧氣、乙炔瓶置于作業平臺上,僅氣割槍在施工面上,邊拆邊燒斷避雷天線(截斷長度不大于1米)。
3、主要施工工藝:
人工拆除120米煙囪最主要的難點就是施工腳手架的搭設,搭設120米環形貼壁施工腳手架,如果全部采用落地式腳手架不能滿足JGJ130-2001扣件式鋼管腳手架的安全技術要求。可采用分段搭設,50米以下采用落地式鋼管腳用架,以上分4段懸挑搭設即在50米、68米、86米、104米增設工字鋼托架。
3.1搭設構造:
(1)落地式扣件鋼管腳手架。
腳手架為雙排腳手架,搭設高度為50米,20米以下采用雙管立桿,20米以上采用單管立桿,搭設尺寸為:內外立桿中心距1.05m,立桿縱距1.6m,步距高為1.8m,離地面0.2m處設置縱向及橫向掃地桿,外排立桿每0.6m和1.2m高度處分別設置縱向攔桿,立桿跨越6根設置剪刀撐,斜桿與地面夾角在45度至60度之間,腳手架外側設置密目安全網。架體與筒身結構的連墻桿以二步二跨設置一個拉結點,拉結點采用硬拉結,各點梅花型相錯布置,兩端部位拉結點應當加強。
(2)懸挑式扣件鋼管腳手架。
根據煙囪的外形情況,在高度50米、68米、86米、104米處設置懸挑腳手架支架,懸挑梁選用18#工字鋼,支座處分別用2根φ20鋼筋及2塊50×50×6角鋼將工字鋼固定在結構面上,另一頭下方焊用一10#槽鋼作斜撐。
4、腳手架搭設步驟:
4.1在搭設腳手架前,應做好以下準備工作:
a、材料準備
(1)腳手架所有鋼管均采用φ48×3.5的鋼管,重量控制在每根25kg以內,便于操作。
(2)所用鋼管應表面應平直光滑,不應有裂縫、結疤、分層、錯位、硬彎、毛刺、壓痕和深的劃道;鋼管外徑、壁厚、斷面等的偏差均應符合規范要求。所用舊鋼管表面銹蝕深度、彎曲變形程度應符合規范規定。所有鋼管均應涂刷色標。
(3)所用扣件應使用正規廠家產品,扣件使用前應進行檢查,有裂縫、變形的嚴禁使用,出現滑絲的螺栓必須更換。
(4)竹笆腳手板宜采用毛竹制作,竹笆應完好無破損。
(5)所有構配件應按品種、規格分類,推放整齊、平穩,堆放場地不得有積水。
(6)所有進場鋼管、扣件、腳手板必須進行檢查驗收,不合格產品不得使用于本工程。
b、搭設前進行安全技術交底。施工員應按施工方案有關腳手架搭設的要求,逐級向架設和使用人員進安全技術交底。
C、搭設前清除地面雜物,平整搭設場地,并使排水暢通。
4.2搭設
a、底座安放:
(1)按腳手架平面布置圖要求進行放線、定位。
(2)根據現場情況,立桿底座采用12號槽鋼直接仰鋪在混凝土地坪上。
(3)槽鋼必須仰鋪平穩,不得懸空。
(4)離地面500px處,設置縱向橫向掃地桿。設置掃地桿的做法與大橫桿及小橫桿相同,以固定立桿底部,約束立桿移位及沉陷。
b、桿件搭設腳手架搭設順序如下:設置縱向掃地桿→立桿→橫向掃地桿→一步縱向水平桿→一步橫向水平桿→連墻桿→欄桿→剪刀撐→腳手笆→第二步縱向水平桿→第二步橫向水平桿。
c、立桿搭設
(1)立桿接長除頂層頂步外,其余各層各步接頭必須采用對接扣件。相鄰立桿的對接扣件不得在同一高度,錯開距離不宜小于500mm。立桿全高范圍內垂直度偏差不得大于75mm。
(2)開始搭設立桿時,應每隔6跨設置一根拋撐,直至連墻件安裝穩定后,方可根據情況拆除。
(3)當搭至有連墻件的構造點時,在搭設完該處的立桿、縱向水平桿、橫向水平桿后,應立即設置連墻件。
d、水平桿搭設
(1)縱向水平桿宜設置在立桿內側,其長度不宜小于3跨。
(2)縱向水平桿接長采用對接扣件連接。對接扣件連接應交錯布置,兩根相鄰縱向水平桿的接頭不宜設置在同步同跨內,且在水平方向錯開距離不應小于500mm,各接頭中心至最近主節點的距離不宜大于立桿縱距的1/3。
(3)在同一步中,縱向水平桿應四周交圈,用直角扣件與內外角步立桿固定,固定間距不大于6m。
(4)主節點處必須設置一根橫向水平桿,并用直角扣件扣接且嚴禁拆除。
(5)橫向水平桿靠墻端至墻的距離不宜大于200mm。
(6)橫向水平桿的兩端均應用直角扣件與立桿固定。作業層上非主節點處的橫向水平桿,宜根據腳手板的需要等距設置,最大間距不應大于縱距的1/2。
(7)腳手架必須設置縱、橫向掃地桿。掃地桿距墊塊200mm。
e、剪刀撐、橫向斜撐、連墻件搭設
(1)剪刀撐、橫向斜撐搭設應隨立桿、縱橫向水平桿等同步搭設,任何情況下不得滯后超過兩步。剪刀撐應沿外側立面整個長度和高度上連續設置。
(2)剪刀撐斜桿與地面的傾角控制在45°~60°之間,每道剪刀撐的寬度不應小于4跨,且不應小于6m。
(3)除在拐角處應設橫向斜撐外,中間每隔6跨設置一道。橫向斜撐應在同一節間,由底至頂層呈“之”型連續布置。
(4)剪刀撐連接統一采用搭接形式,搭接長度≥1000mm,且一個搭接接頭上不得少于兩個轉向扣件連接;搭接部位必須與立桿有效連接。
(5)連接件的連接桿宜水平設置。當腳手架下部暫不能設連接件時可每隔10m設置拋撐搭設拋撐,拋撐必須與腳手架可靠連接,且應在連墻件搭設后方可拆除,確保已有腳手架的穩定和架上作業人員的安全。
(6)腳手架處于頂層連墻點之上的自由高度不得大于6m。當作業層高出其下連墻件2步或4m以上,其上尚無連墻件時,必須用鋼管將腳手架上端與結構柱臨時拉結。
f、腳手板的鋪設
(1)腳手板應滿鋪、鋪穩,離開墻面120~150mm,作業層取150mm。采用對接平鋪,四角采用直徑1.2mm的鍍鋅鋼絲牢靠固定在縱向水平桿上。
(2)在拐角、斜道平臺口處的腳手板,應與橫向水平桿可靠連接,防止滑動。
(3)自頂層作業層的腳手板往下計,宜每隔12m滿鋪一層腳手板。
g、腳手架的拆除
(1)架子拆除時應劃分作業區,周圍設圍欄或豎立警戒標志,地面設有專人指揮,嚴禁非作業人員入內。
(2)腳手架拆除前應檢查其上雜物及地面障礙物是否清除干凈。
(3)煙囪拆除的高處作業人員,必須戴安全帽,系安全帶,扎裹腿,穿軟底鞋。
(4)拆除時要統一指揮,上下呼應,動作協調,當解開與另一人有關的結扣時,應先通知對方,以防墜落。
(5)腳手架的拆除遵循“由上而下,先搭后拆,后搭先拆”的原則,即按與搭設作業相反的程序進行拆除。即先拆欄桿、腳手板、剪刀撐、斜撐,后拆小橫桿、大橫桿、立桿等,并按一步一清的原則依次進行,要嚴禁上下同時進行拆除作業。
(6)拆立桿時,應先抱住立桿再拆開最后兩個扣,拆除大橫桿、斜撐、剪刀撐時,應先拆中間扣,然后托住中間,再解端頭扣。
(7)連墻件應隨拆除進度逐層拆除,拆拋撐前,應設置臨時支撐,然后再拆拋撐。連墻件必須在位于其上的全部可拆桿件都拆除之后才能松開拆除。
(8)在拆除過程中,凡已松開連接的桿配件應及時拆除運走,避免誤扶和誤靠已松脫連接的桿件。拆下的桿配件應以安全的方式運出和吊下,嚴禁向下拋擲。在拆除過程中,做好配合協調工作,禁止單人進行拆除較重桿件等危險性的作業。
(9)在大片架子拆除前應將預留的斜道、上料平臺、通道小飛跳等,先行加固,以便拆除后能確保其完整、安全和穩定。
(10)拆除時如附近有外電線路,要采取隔離措施。嚴禁架桿接觸電線。
(11)拆下的材料,應用繩索栓住,利用滑輪徐徐下運,嚴禁拋擲,運至地面的材料應按指定地點,隨拆隨運,分類堆放,當天拆當天清,拆下的扣件或鐵絲要集中回收處理。
(12)在拆架過程中,不得中途換人,如必須換人時,應將拆除情況交代清楚后方可離開。
h、腳手架的安全措施
(1)參加搭設和拆除腳手架的施工人員必須持證上崗,對從事腳手架工作的施工人員要經常進行安全教育,并在施工前對其進行技術安全交底。
(2)腳手架搭設完成后必須按腳手架的驗收標準組織有關人員進行驗收,全部合格后并辦妥驗收程序以后方可使用。
(3)每天在使用腳手架之前和下班以后多必須由專人對腳手架進行例行保養和檢查,隔一定的時間和惡劣天氣前后作檢查,所有檢查保養要作好書面記錄。
(4)腳手架上嚴禁堆荷超載材料;絕對禁止振動設備與腳手架聯系;禁止任何支撐與腳手架有聯系。
(5)在特殊氣候條件下搭設和拆除腳手架,要有切實可靠的安全保證措施,雨霧天使用腳手架必須要有防滑措施。
(6)腳手架的拆除要遵循拆除工藝及施工方案。
(7)煙囪拆除人員到達崗位后,先進行檢查,加固松動部位,清除步層內留的材料、物件及垃圾塊。所有清理物應安全輸送到地面,嚴禁高空拋擲。
i、腳手架的消防措施
(1)外腳手的防雷采用在建筑物的角部單獨埋設接地電,其接地電阻小于4?。施用電的電纜不得直接扎在腳手架上,如必須扎在腳手架上時,應有可靠的絕緣保護。
(2)以預防為主防火方針,及時清理腳手架上的易燃建材,在每個樓層處及上人坡道處設置滅火器材,動用明火要審批,并有專人進行監護。禁止在腳手架上吸煙,杜絕火種來源。
四、120米煙囪拆除工期:
搭施工腳手架33天,人工拆除筒身(30米以上部位)45天(含腳手架拆除),機械拆除筒身(30米以下部位)2天,總計80天(雨天、大風天除外)。
五、施工安全保證措施
5.1施工準備階段
1、進行安全策劃,編制安全保證計劃,符合已有規定,滿足部頒相關安全細則;
2、制定現場安全、勞動保護、文明施工和環保措施、編制臨時用電方案;
3、施工區域及受其影響的區域內采取相應的保護措施;
4、落實施工時機械設備安全措施、設備及防護用品進場計劃;
5、拆房工持證上崗;
6、氣割工持證上崗;
7、維護電工持證上崗;
8、架子工持證上崗;
9、相關施工人員相關安全細則施工前交底。
5.2煙囪拆除施工過程中
1、上崗前對施工現場進行情況熟悉;
2、員工進入施工現場,必須佩帶安全帽、防護眼鏡、工作鞋,并穿著統一工作服,正點確使用個人勞動防護用品;
3、各工種間不得串崗作業,機械操作時嚴格按照規范操作,不得違章作業;
4、施工現場臨時用電,嚴格執行建設部頒發“JGJ46-88”規定,一律采用三相五線制,使用安全配電箱;高空作業衣著要靈便,禁止穿硬底和帶釘?shù)囊谆男?、做好驗收排架工作,員工貼欄操作時必須系好安全帶,并生根;
6、施工區域設置配目的安全警戒標志,,并用紅白帶圍攔施工危除區域,確保下卸砼及雜物不外泄;;
7、氣割鋼筋時應嚴格按施工方案作業,不得擅自盲目施工;增強自我保護和相互保護的安全意識,不得在駁運及切割區交叉作業;
8、施工人員單位區域完工后要求落手清。經檢查不留后續隱患,方能離開作業現場。
5.3安全用電
1、現場施工用電采用三相五線制;
2、配電箱設備總開關,同時做到一機一閘一漏電保護器;
3、照明與動力用電分開,插座上標明設備使用明稱;
4、電纜線與及支線架空或埋地,架空敷設采用絕緣子,不直接綁扎在金屬構架上,嚴禁用金屬裸線綁扎;
5、移動電箱內動力與照明分箱設置;
6、施工現場的電器設備設施有有效的安全管理制度,現場電線電氣設施有有專業電工經常檢查整理,發現問題立即解決;
7、凡是觸及或接近帶電體的地方,均采取決緣體保護以及安全距離等措施;
8、電力線和設備選型按國家標準限定安全載流量;
9、所有電氣設備和金屬外殼具有良好的接地和接零保護,所有的臨時電源和移動電具裝置的二級漏電保護開關;
10、十分潮濕的區域使用電壓,設置醒目的確良電氣安全標志,不使用無有效的安全技術措施的電氣設備。
5.4其它安全保證措施
1、電纜線沿場地一周用絕緣線架空,隔20-40米設A的施工電箱;
2、施工現場嚴禁使用花線,塑料膠質做拖線箱的電源線,嚴禁使用木制的拖線箱、板及民用塑殼拖線板;
3、電纜的接頭接入接線盒并附在墻上,搪線盒內能防水、防塵、防機械損傷并遠離易燃、易爆、易腐蝕場所;
4、配電箱是符合規范要求的標準電箱,配電箱電氣裝置做到一機一閘一漏電保護;
5、開關箱的電源線長并不大于30m并與控制固定式用電設備的水平距離不超過3米;
6、所有配電箱、開關箱都編號,箱內電氣完好匹配;
7、工作接地的電阻值不大于4Ω;
8、保護零線每一重復接地裝置的接地電阻不大于10Ω,電工定期檢測,做好原始記錄。
- 2024-11-20昌都煙囪拆除公司:技術升級助力城市更新與發展
- 2024-11-13伊寧煙囪拆除公司:技術精湛,鑄就安全拆除新標桿
- 2024-11-06巴彥淖爾煙囪拆除公司:專業服務,讓安全與效率同行
- 2024-10-30馬鞍山煙囪拆除:信賴專業,選擇卓越
- 2024-10-23德宏煙囪拆除公司:安全與環保并驅,共筑綠色拆除
- 2024-10-16湖州煙囪拆除公司:綠色拆除,安全為先
