常州水塔拆除公司推薦水塔人工拆除
常州水塔拆除公司推薦水塔人工拆除,公司根據《安全生產法》、《勞動法》和 國家針對五大高危行業實行的《安全生產許可制度》結合行業特點制定了《特種行業安全生產條例》《高空懸掛作業技術安全規定》等規章制度,為公司的安全生產提供了保障,也為公司履行大、中型合同的能力提供了堅強的安全技術后盾。
常州水塔拆除公司如何確保水塔拆除安全實施
拆除水塔的時候方法有多種,有常見的人工拆除,還有設備工具拆除,以及存在一定危險性的爆破拆除,不管是那種拆除方法,安全都是首要的,想要確保安全,那么就需要制定安全施工制度,制度是首要的,施工的規范操作同樣重要。
一、拆除水塔的方法

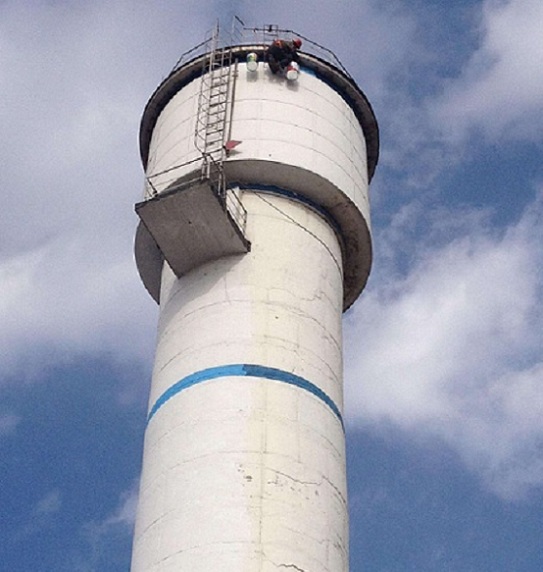

1、人工拆除:顧名思義就是在人力作用下使用手工工具進行拆除。正是因?yàn)槠湫袆?dòng)的有限性,所以它在水塔拆除過程中的范圍是很有限的。一般是在環境受限周圍沒足夠使用機械的空間的條件下才會使用這種方法。
2、機械拆除:一般就是使用我們?cè)诓鸪こ讨谐3J褂玫墓ぞ摺1热纾簹忮N,沖擊錘,液壓頂,吊錘以及液壓臂。使用機械拆除這種方法需要注意安全的操作機械。

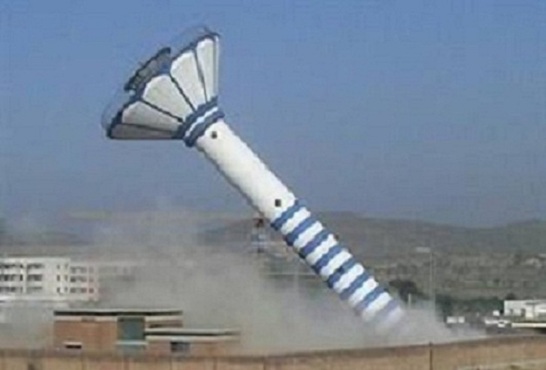

3、爆破拆除:爆破拆除使用在大型建筑物中。因?yàn)槭褂帽ㄎ镞M(jìn)行拆除是存在危險的,所以一定要找具有作業資格的人員來完成。其中,爆炸物存放、起爆保護和點火程序都是要作業人員牢牢把握的。

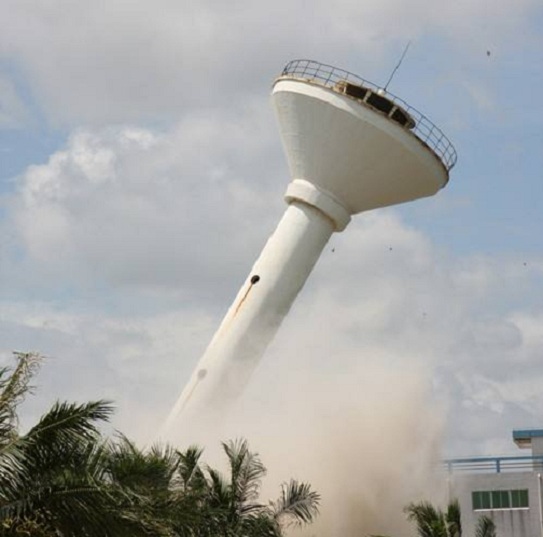

4、整體放倒拆除:又名水塔放整。目前在中國的拆除行業中,這種技術已經得到了充分的利發揮和使用。使用這種方法一定要有場地優勢,場地達標才能夠進行水塔定向放倒。雖然這種方法相對別的方法更加的便捷,但是使用需要達到的要求也相對來說較高。
二、如何確保水塔拆除安全實施
1、安全生產責任制度:項目經理是項目工程安全生產第壹責任人,必須對項目工程的安全生產負全部責任。
2、安全管理制度:根據安全措施,和現場實際情況,由現場技術員負責技術交底。
3、班前檢查制度:技術員和安全員必須督促檢查施工班組長、專業分包人員對安全措施、規范的落實情況進行檢查。
4、周一安全活動制度:項目經理或安全員每周一要對全體工人進行教育,對上一周安全方面存在問題進行總結,對本周的安全重點和注意事項做必要的交底,使廣大工人能心中有數,從意識上時刻繃緊安全這根弦。
5、定期檢查與隱患整改制度:經理部每周組織一次安全生產檢查,對查出的安全隱患必須制定措施,定時間,定人員整改,并作好安全隱患整改專項記錄。
6、實行安全生產獎罰制度與事故報告制度。
7、危急情況停工制度:一旦出現危及職工生產安全險情,要立即停工,同時立即報告公司領導并及時采取措施排除險情。
8、持證上崗制度:特殊工種必須持有上崗操作證,嚴禁無證上崗。
9、施工現場安全防火制度:防火區內設立滅火器材,動火區內必須辦理動火手續。
10、重大事故應急制度:對重大事故發生采取應急予案及對應措施。
常州水塔拆除公司施工方法:

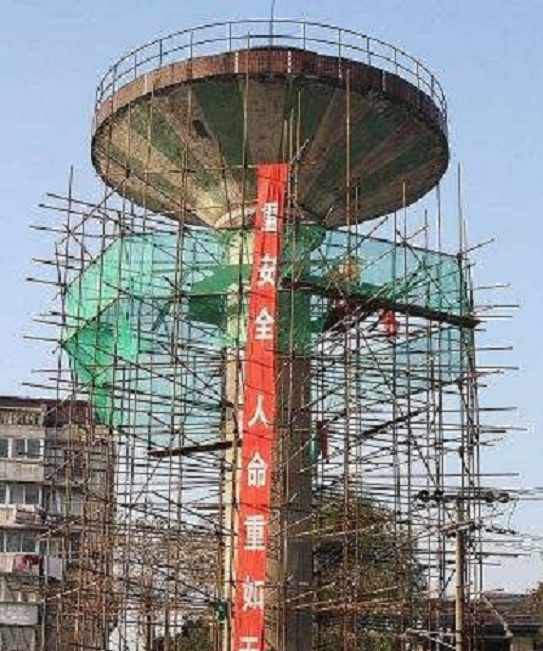

(1)搭設由地面至頂部的全封閉鋼管腳手架(高出水塔1.5米)并經驗收合格后,人工開始拆除,人工拆除至地面30米改用機械拆除;
(2)人工拆除前,將通風口作為出渣口,采用小挖掘機出渣。

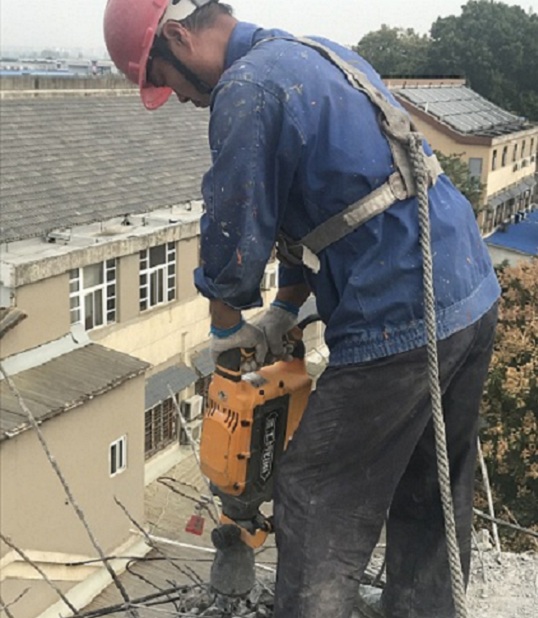

(3)施工人員立在腳手架上,安全帶掛在鋼管上后,用風鎬、手錘由外向內將筒體逐塊拆除,使碴塊全由筒體內部落下;
(4)晚上嚴禁拆除作業,晚上可安排清渣,利于白天繼續拆除。嚴禁拆除與清渣同時進行;
(5)腳手架隨施工面的降低同時降低,但腳手架必須始終保持高出施工面1.5米至2米,以防止渣塊飛出腳手架防護層;
(6)氧氣、乙炔瓶置于作業平臺上,僅氣割槍在施工面上,邊拆邊燒斷避雷天線(截?cái)嚅L(zhǎng)度不大于1米)
40米水塔拆除專項施工方案,由于大部分朋友只需要拆除過程,所以本方案截取至拆除施工結束。其他相關方案歡迎聯系獲取。
一、工程概況:
本工程為水塔拆除工程,該水塔高40米,150m3。根據現場情況,塔身地面:北向外5米,公路及行人:東5米建筑物,西:車庫南5米,廠內行車道。
二、施工主要內容:
1、施工工序:
工具準備→搭腳手架→防護→水塔拆除→清場、運輸
2、施工主要內容:
高33米、100m3水塔拆除,不拆基礎。在拆塔前,先將地面以塔身為中心向外8米,用鋼管腳手架搭好,在鋼管腳手架的外邊從上到下圍好安全網,在從上到下圍上防護網使風鎬打下的砼塊不得飛出安全網外(圍的密密實實,正如用罩子罩在水塔上般),從而保護行人安全。
在防護網上要掛上明顯的交通標示,夜間要掛上紅燈。
三、水塔拆除施工技術措施:
1、施工人員施工措施:
1、水塔周邊全部搭設安全網,拆下的小塊不得超過25cm×25cm左右。
2、水塔上部倒錐:用空壓機打成小塊,在用氧氣割掉鋼筋。
3、水塔筒壁:在筒身內部達設腳手架,施工人員在腳手架上作業,用空壓機打成小塊,在用氧氣割掉鋼筋。
4、下料:在水塔內壁下料。
5、作業人員全部系雙保險扣,定向監驗施工。
2、水塔拆除施工員職責:
1、在甲方項目經理指導下,對單位工程所劃分的作業區段管理工作負責。
2、對單位工程的質量檢查、安全、進度負責至各作業組。
3、參加施工階段的安全、質量檢查工作。
- 2024-11-20昌都煙囪拆除公司:技術升級助力城市更新與發展
- 2024-11-13伊寧煙囪拆除公司:技術精湛,鑄就安全拆除新標桿
- 2024-11-06巴彥淖爾煙囪拆除公司:專業服務,讓安全與效率同行
- 2024-10-30馬鞍山煙囪拆除:信賴專業,選擇卓越
- 2024-10-23德宏煙囪拆除公司:安全與環保并驅,共筑綠色拆除
- 2024-10-16湖州煙囪拆除公司:綠色拆除,安全為先
