西安煙囪人工拆除技術要求及需要注意的事項
發布日期:2023-01-24 人氣: 351 欄目:技術中心
西安煙囪人工拆除技術要求及需要注意的事項
煙囪的拆除方法有人工、爆破、靜力破碎劑和機械等,其中機械拆除,具有工期短、成本低、施工工藝簡單、無需審批等優點。近年來一些磚廠等污染企業逐漸被關停,廠區都面臨著被拆除,這些企業煙囪的拆除很讓人頭疼,一般可以分為爆破、機械和人工拆除法,下面就隨小編一起到煙囪人工拆除的現場看看吧!公司成功的進行了一次一百米高鋼筋混凝土結構煙囪的機械倒塌拆除,創造了國內機械拆除施工的記錄。

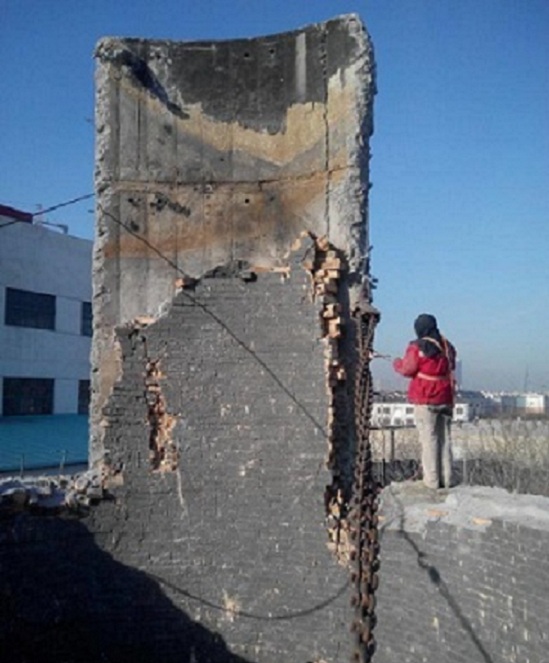

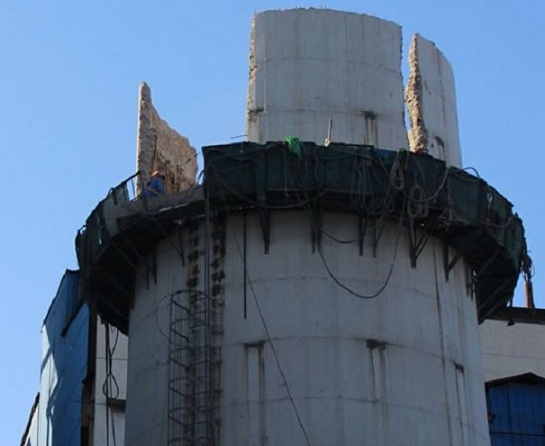

煙囪人工拆除現場一個小木棍特別顯眼,這根小木棍可不是用來起支撐作用的,如果施工處理中煙囪一旦發生傾斜,這個小木棍可以起到一定的預警作用,關鍵時刻用來保命!這些拆除工人正在用電鎬一類的工具在煙囪的下面一側掏空。
煙囪倒下的瞬間,據說很多小的企業都會選擇人工拆除,因?yàn)橘M(fèi)用要?jiǎng)e其他兩種要低,根據拆除的難度和煙囪大小高度等一般收費在幾千元到上萬元不等,如果機械和爆破的話至少要萬元打底才可以。
1.工程概況
為配合北京奧運規劃,北京市染料廠需要拆遷。拆除項目中有一座一百米高的鋼筋混凝土結構煙囪。考慮到資金有限、工期短、環保要求高等因素,較后選擇了利用大型機械設備進行機械拆除的施工方案。此煙囪高100m,底座外沿直徑12.60m,壁厚0.8m,內襯0.17m。
2.煙囪機械拆除施工方案設計
煙囪人工拆除一般是根據伐樹原理,破壞底部基座,使結構失穩倒塌。施工時首先根據場地條件確定傾倒中心線,然后利用對底部切口的控制,實現煙囪的定向倒塌。
2.1伐樹原理簡介
煙囪底部基座局部破壞后,在自身重力作用下,整個結構失穩,重心產生位移,筒身繞支點A轉動,直至傾倒。這個過程類似于砍伐樹木,故此稱作伐樹原理。
2.2煙囪人工拆除施工方案設計
由于煙囪高度達100m,混凝土強度C30,為保證施工安全與施工效果,選擇臂長、功率大的大型機械設備進行施工。小松PC400LC-6液壓剪是近年國內新引進的一種大型進口機械設備,臂長24m,剪切破碎力100T,可順利剪斷鋼筋和混凝土結構,完全能夠滿足施工的需要。施工時先用液壓錘在煙囪筒壁上破碎出一個洞口,再利用液壓剪將洞口修剪成設計形狀,并通過對切口形狀和位置的控制,實現煙囪的定向倒塌。
2.2.1確定傾倒中心線
煙囪‘定向倒塌’拆除方式,要求在其倒塌方向具備一定寬度的狹長場地,“其長度,即倒塌的水平距離自煙囪的中心點算起不得小于其高度的1.0~1.2倍,垂直于倒塌中心線的橫向?qū)挾?,不得小于煙囪切口部位外徑?.0~3.0倍。對于鋼筋混凝土煙囪等剛度好的結構,其倒塌的水平距離要求大一些?!盵1]
據此要求,此煙囪在其倒塌方向需100×1.2×σ(安全系數,取1.5)=180m長,12.6×3×σ(安全系數,取1.5)=56.7m≈60m寬的作業場地。此場地中線,即為傾倒中心線。
2.2.2切口形狀和位置
(1)切口形狀
當切口形成后,保留弧段的抗壓和抗剪強度低于軸向壓力和切向推力時,整個煙囪將會下沉,在下沉過程中,由于壁體介質強度不均勻,壓縮破壞過程產生不對稱性,因而很容易影響煙囪傾倒的定向性。所以切口設計是煙囪傾倒的重要參數。實踐證明,切口形狀應以三角形與梯形或矩形組合切口為宜,如圖4所示。這樣煙囪在初始傾倒過程中,初始切口緩慢閉合,承壓區逐漸增大,相應保證了壓縮破壞過程的對稱性,從而控制了煙囪傾倒的定向性。
(2)切口位置的確定
當煙囪傾倒中心線確定后,控制煙囪定向傾倒的則是基座切口和定向窗口的如何選擇。切口高度越高越有利于傾倒,定向窗有利于煙囪傾倒的對稱。根據施工經驗和有關資料,“切口高度h不宜小于切口部位壁厚δ的1.5倍,一般取h=(1.5~2.0)δ;切口弧長一般不宜小于筒體圓周的1/2,宜取L=(1/2~2/3)πD,D為切口部位筒壁的外直徑。這足以滿足初始定向傾倒失穩條件?!盵1]實測煙囪0.5∽2.0米高處的筒身平均外周長L為39.56米,厚度0.8m。故切口長度(2 /3)L=26.37米,切口高度h=0.8×2=1.6m。
2.2.3內襯的處理
煙囪內襯為12cm厚的耐火磚組成,強度較大,為了確保倒塌方向的準確性,在破碎切口時,應同時將內襯破碎。
3.施工過程
3.1施工準備
首先用經緯儀測定傾倒中心線和切口位置,再用紅色油漆將切口標示在筒壁上,然后用液壓錘鑿開定向窗口,并使用人工利用風鎬修理到設計尺寸,同時將鋼筋切斷。為防止煙囪倒塌時產生的不均勻支撐反力,影響煙囪的傾倒方向,還需在切口的傾倒中心線位置開一個1m寬的窗口,并將鋼筋割斷。同時將煙道口和出灰口用同標號水泥堵死。
3.2機械的行車路線設計
為保證施工安全,機械的行車路線設計的原則是,車輛應始終處于傾倒平面以外。
3.3煙囪人工拆除施工過程
為避免風力的影響,施工時應選定在風力在2級以下的氣象條件。并在煙囪倒塌方向的場地上鋪設松土和草簾,以防飛石崩濺。施工時從一側定位窗口開始,先用液壓錘將混凝土破碎出一個施工洞口,然后用液壓剪將鋼筋剪斷,并將洞口修剪成設計形狀。當切口破碎到傾倒中心線位置后,改由用液壓剪從另一側定位窗口向傾倒中心線方向施工,當切口達到設計形狀后,鋼筋混凝土煙囪按設計方向順利傾倒,完全達到了設計要求。
4.幾點體會
煙囪機械拆除施工所需費用僅為爆破拆除的1/10,而且無需任何審批手續,因此具有很高的推廣價值。機械拆除對設備和人員的素質要求較高,為保證安全和施工質量,應在施工前對機械設備進行全面的維修保養,對人員進行充分的培訓和技術交底。
- 2024-11-20昌都煙囪拆除公司:技術升級助力城市更新與發展
- 2024-11-13伊寧煙囪拆除公司:技術精湛,鑄就安全拆除新標桿
- 2024-11-06巴彥淖爾煙囪拆除公司:專業服務,讓安全與效率同行
- 2024-10-30馬鞍山煙囪拆除:信賴專業,選擇卓越
- 2024-10-23德宏煙囪拆除公司:安全與環保并驅,共筑綠色拆除
- 2024-10-16湖州煙囪拆除公司:綠色拆除,安全為先
