煙囪安裝旋轉爬梯施工方案及施工措施
發布日期:2020-07-11 人氣: 882 欄目:技術中心
煙囪安裝旋轉爬梯施工方案及施工措施:
一、工程概述:

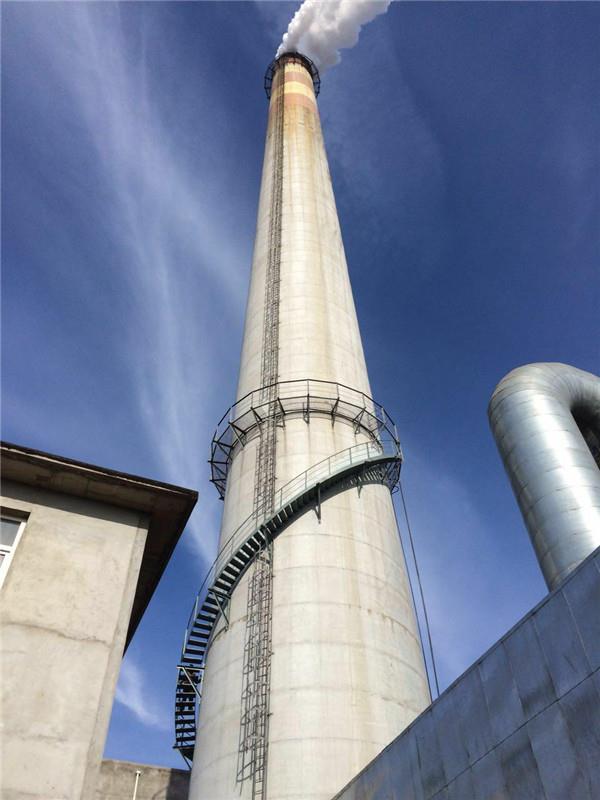

為了便于監測燃煤鍋爐煙氣排放情況,貴公司決定在其120m煙囪高度的25米處向下(即H=25m)安裝煙氣在線檢測平臺上下用:旋轉梯25m;并將煙囪爬梯平臺護網除銹防腐。根據雙方觀察現場,結合本公司多年來的施工技術及經驗現提出如下施工方案。
施工順序→鋼構件加工成型、防腐(底漆一道)→安裝平臺→支架焊接→安裝之字梯→欄桿焊接→煙囪爬梯護網除銹、防腐→平臺旋轉梯整體防腐。
二、旋轉梯施工措施:
1、墻板制作:用25×40×8鋼板作托架及支撐,主間距為300mm;踏板間距為800mm;欄桿立柱為100×40×5的鋼管;上邊框采用100×40×5的鋼管,框中間用40×4扁鐵。平臺鋼構件制作完成后涂刷防銹底漆二遍。
2、安裝:根據煙囪外壁的尺寸用φ20×20的膨脹螺絲在安裝平臺的地方先安裝墻板支撐點(作為旋轉梯的固定點),間距為300mm;然后將踏板焊接組成,再焊接立柱,扶手,護欄安裝,使旋轉梯形成一連體座;這樣就形成一整座旋轉梯。
1、煙囪爬梯、平臺護網防腐:首先,對其進行認真清掃除銹,掃盡表面積塵;其次,對已翹皮、脫落部分用鏟刀等專用工具鏟除干凈,然后用滾筒人工涂刷防腐漆3遍。
四、技術措施:
1、該工程采用不搭腳手架,高空懸吊座式登高板施工操作。作業時用φ25的鋼筋做成“S”型鋼鉤在煙囪下平臺固定位置固定緊,在“S”形鋼鉤掛上滑輪再用一根φ18m/m的白棕繩穿過滑輪并在一固定位置錨緊,白棕繩的另一端固定一個“U”形鉚鎖,活動座式登高板固定在“U”形鉚鎖上,施工人員在活動座式登高板上進行操作。施工操作時,在煙囪下層平臺欄桿外側部位固定一根簡易扒桿,扒桿上固定好1T滑輪一只,用φ18mm的白棕繩作垂直運輸鋼構件。
五、質量保證措施:
1、我公司堅持“用戶是上帝,質量是生命”的質量方針,認真運作 GB/T19002-9002質量管理模式,對不同工程及每一道工序都進行質量監督,使施工過程中的材料、半成品、成品質量都在受控狀態下,從而使工程質量從根本上得到有效的保證。
2、所有操作人員必須嚴格按技質、安全交底內容執行,要求焊接人員必須持證上崗。
3、焊條應具有出廠合格證或材質報告,要求電焊條使用前應用烘干箱進行烘干,使用埋弧焊接選用的焊絲及焊劑必須與所用的母材相配套。
4、此鋼構件制作完成后需進行除銹,要求除銹后涂上底漆,油漆采用人工涂刷,要求保證油漆的漆膜厚度滿足設計要求。
5、當幾種焊縫要施焊時,應先焊收縮變形較大的橫縫,而后焊縱向焊縫,或者是先焊對接焊縫而后再焊焊角焊縫。焊接型鋼的主焊縫應在組裝加勁肋板零件之前焊接。
6、鋼結構吊裝過程嚴格執行《GB50205-95鋼結構施工及驗收規范》及《GB50221-95鋼結構工程質量檢驗評定表標準》。
7、煙囪安裝旋轉梯開工前必須對鋼構件外形尺寸、焊接質量進行復驗合格后方可施工。施工前必須進行技術交底。
8、施工時特殊工種上崗人員必須有勞動局頒發的上崗證書,施工中堅持三檢(自檢,互檢,專業檢)制度,嚴格工序質量檢驗。
9、整體“Z”字梯鋼結構安裝驗收合格后,應將需涂裝部位的焊縫藥皮、焊接飛濺物、塵土等雜物清理干凈,焊接部位補涂防銹底漆。10、工程所用的鋼材油漆材料進場必須持有《生產許可證》、《產品質量檢驗證明單》、《產品合格證》,并對產品根據編碼密碼進行真?zhèn)握J(rèn)證。
11、整體平臺鋼結構安裝驗收合格后,應將需涂裝部位的焊縫藥皮、焊接飛濺物、塵土等雜物清理干凈,焊接部位補涂防銹底漆。
12、工程所用的油漆材料進場必須持有《生產許可證》、《產品質量檢驗證明單》、《產品合格證》,并對產品根據編碼密碼進行真?zhèn)握J(rèn)證。
13、油漆調配嚴格按油漆涂料《使用指南》和產品使用說明書規定標準指數配制,配漆、調漆必須由專業人員進行,認真閱讀、弄清、弄懂產品說明書,嚴格配比比例,掌握好調漆濃度。調漆必須使用專用容器、專用工具,
調漆量應嚴格跟蹤當日的施工用量,當日調漆當日用完。施工完的油漆表面不得出現針孔、裂紋、脫落、漏涂。涂膜光滑平整,不準有流淌、刮痕、桔皮。
14、涂刷油漆每道間隔時間不少于12小時,經甲方代表同意后方可實施下道油漆工序,油漆表面要求色調一致,涂刷均勻,不得漏涂,無流掛現象。
六、安全防護措施:
1、該工程堅持“安全生產,責任重于泰山”的指導思想,實行“安全第1,預防為主”的方針,建立以項目經理為安全施工總負責;專職安全員專門負責,各施工組安全員,具體負責的安全施工管理系統。
2、所有煙囪安裝旋轉梯施工人員,必須認真遵守安全施工有關規程和業主方的各項廠規廠紀,并通過廠方安監部門的培訓學習,考核合格后,方可參加施工。
3、所有施工人員,必須持有高空懸吊作業《特殊工種操作證》上崗,嚴格按照高空作業規范操作施工。
4、建立健全安全施工規章制度,并嚴格執行施工“安全協議”的各項條例。廠方安監部門對違反施工安全行為和人員有權處理、處罰。
5、進行施工前,首先劃設好安全施工區域,用圍欄或有醒目安全標志的繩索、圍設好安全施工區域,設立多塊“高空作業”警示牌,未經許可非施工人員,嚴禁進入施工現場。
6.施工人員進入施工現場必須穿好勞動防護用品,戴好安全帽,登高作業必須系好安全帶、安全繩,實行雙保險。
7.該工程施工所需水、電源,必須經甲方指定的專用現場檢修水、電源處搭接。
8.該工程施工的機具、起吊繩索,必須檢驗合格后方可進入工地,使用過程中要求定期、不定期的檢查,發現有異立即更換。
9、起吊鋼構件時,提升或下降要平穩,避免緊急制動或沖擊。專人指揮,信號清楚、響亮、明確,嚴禁違章操作。構件安裝后必須檢查其質量,確實安全可靠后方可卸扣。每天工作必須達到安全部位,方可收工。
10、施工人員操作時使用的小工具應放入工具包中,隨人員上、下,操作使用時,一端用繩索固定好。
11、嚴禁高空拋物、掉物,對鐵渣塊等施工垃圾做到當日完工、當日清理清掃,做到工完料清。
- 2024-11-20昌都煙囪拆除公司:技術升級助力城市更新與發展
- 2024-11-13伊寧煙囪拆除公司:技術精湛,鑄就安全拆除新標桿
- 2024-11-06巴彥淖爾煙囪拆除公司:專業服務,讓安全與效率同行
- 2024-10-30馬鞍山煙囪拆除:信賴專業,選擇卓越
- 2024-10-23德宏煙囪拆除公司:安全與環保并驅,共筑綠色拆除
- 2024-10-16湖州煙囪拆除公司:綠色拆除,安全為先
