水塔拆除施工前初檢的重要性
發布日期:2020-09-29 人氣: 879 欄目:技術中心
水塔拆除施工前初檢的重要性

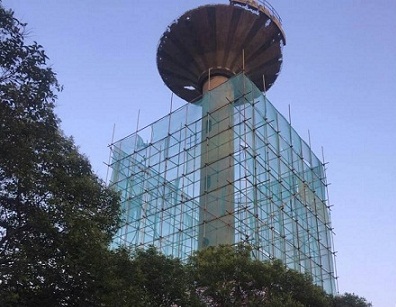

拆除1座44m高磚水塔避雷系統、水塔水箱及拆除筒身,將拆除的渣塊運輸處理(運距不超過30Km)。在施工現場首先安排2名有登高作業技術的人員對現場設備和結構進行分析了解、布置及安排施工計劃,一定要以甲方的安全生產為前提,確保施工安全無誤。
主要分部及施工方案:由于各施工場地、時間、技術條件的差異,根據現場分析和多年施工經驗,所定施工工藝結合本工程實際情況,將采取以下方案進行施工。承攬本拆除項目后,首先派2名具有拆除技術經驗豐富的技術人員,對現場所需施工的項目進行細節檢查,對水塔拆除情況檢測,對被拆的構筑物的隱患給予準確了解,為本項目施工創造必要的安全措施。
1、水塔拆除施工人員進現場首先將登高的爬梯逐個檢查。
2、由于水塔在施工期間不能停產,處于不停產狀態下施工。
3、本公司采用不停產不用腳手架的方式施工。
4、首先將磚水塔拆除上外直徑為基礎,制作安裝包箍型支架箍二道。
5、在包箍上分九十公分間距焊接固定角鐵扣環。
6、制作三角支撐長80公分,其中一端勾拽在角鐵扣環內,四周撐好。
7、用40×400×2000規格的木板在三角支撐上輔平,用繩索固定。

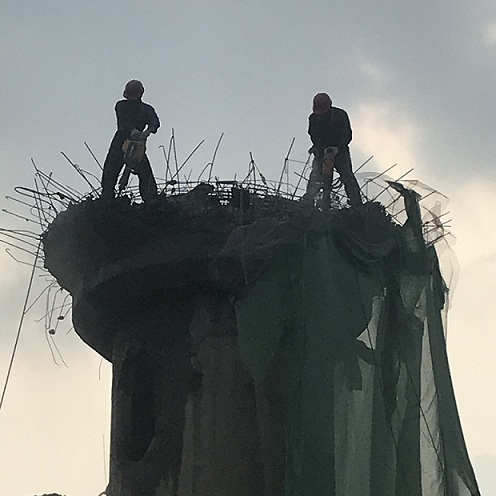

8、施工操作人員在身系安全帶的前提下施工,安全帶系牢在爬梯上,操作人員站在懸空腳手架上拆除。
9、拆除工具使用電鎬、大錘、鑿子等工具,二人一組配合,以此類推往下拆除磚水塔。
10、拆除廢料,從空中直接落地。
11、從48m高度拆除至18m高度后,清理頂部,用水沖洗加高平面。
12、加高前首先澆筑內砼圈梁一道。
高空拆除作業的具體要求
高空拆除作業顧名思義,是在高空進行拆除作業的各種作業。進行高空拆除作業一定要確保安全性和施工進度。關于高空拆除,根據我國標準《高空作業分級》的規定,凡在可能墜落的高空進行施工作業,當高度距基準面的高度為2米及2米以上時,這種作業稱為高空作業。高空拆除指的是對危房、舊區改造并重,同時為了城市建設的需要,還有一些舊的房屋建筑拆除,廢舊工廠和企業的搬遷重建進行的專業化拆除。高空拆除對建筑物拆除是通過破壞建筑物的關鍵承重部位使其失去承載能力,使建筑物在自重作用下失穩倒塌。
高空拆除作業具體要求:
1、高空拆除施工安全防護措施必須認真貫徹:“預防為主”的方針,施工施工人員應根據現情況、嚴格執行如下規定。
2、進場登高人員必須持有特種工操作證,持上崗證。
3、登高人員必須經過公司進行保險公司保險。
4、乙方高空拆除施工人員進場后必須接受甲方有關安全監察部門的安全教育。
5、擔任高處作業人員必須身體健康、患有精神及高血壓、心臟病等不宜從事高空高空作業的病癥人員不準參加高空高空作業。
6、地面人員進入現場要戴安全帽,高空高空作業人員必須系好安全帶。
7、進行高空拆除作業,要有專職安全監護人員,主要通道路口有專人看管,易墜落物體的地方設有警告牌。
8、所有高空拆除施工工具采用繩索懸吊、袋裝傳遞、做到不傷害他人,不被別人傷害,不傷害自己。以上是針對高空拆除,對安全性和質量要求做的一些具體要求,如果有疑問的話可以咨詢我們的在線專家。
- 2024-11-20昌都煙囪拆除公司:技術升級助力城市更新與發展
- 2024-11-13伊寧煙囪拆除公司:技術精湛,鑄就安全拆除新標桿
- 2024-11-06巴彥淖爾煙囪拆除公司:專業服務,讓安全與效率同行
- 2024-10-30馬鞍山煙囪拆除:信賴專業,選擇卓越
- 2024-10-23德宏煙囪拆除公司:安全與環保并驅,共筑綠色拆除
- 2024-10-16湖州煙囪拆除公司:綠色拆除,安全為先
