水塔拆除施工技術措施
發布日期:2020-11-13 人氣: 980 欄目:新聞中心

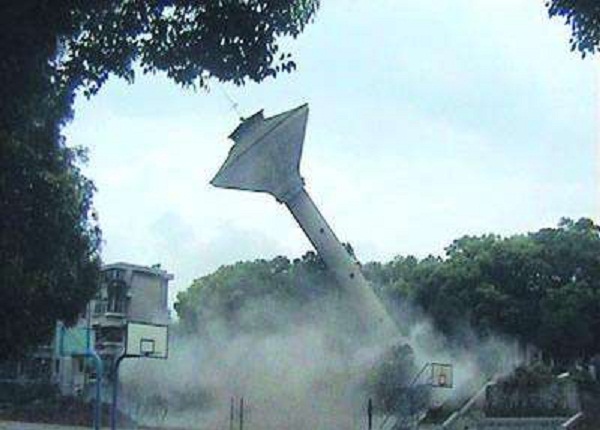

15時許 伴隨著低沉的炸聲,兩座冷卻水塔頓時下沉了一段并開始傾斜,水塔底部當即卷起巨大的煙塵,將兩座冷卻水塔包圍,但接下來兩座水塔并未像人們預想的那樣倒塌下去,而是仍然豎立著。據陳塘熱電有限公司相關負責人介紹,冷卻水塔是發電機組的重要配套設備,機組的工作會產生熱水,冷卻水塔起到了冷卻的作用,將機組排出的熱水從塔底抽到塔上,將熱水冷卻后再流回機組進行循環。
1、水塔定向拆除前,首要看好水塔周圍是不是有障礙物,根據水塔的實踐高度,再斷定水塔是定向整體拆除的方向,方位和水塔放倒時的距離。2、水塔放到前,工作人員在發現裂縫時,有必要站水塔放到方向的兩周圍面,保證安全。3、水塔拆除時用空壓機或電鎬打洞開口,洞口高度要大概80-100cm高,寬度為水塔半圓周,當洞口開到半圓周時,水塔開口反面會有縫隙裂紋時,水塔整領會像開口方向的基地前方傾斜倒地。安全措施:1、施工前,施工人員有必要要在專業安全員的帶領下,敦促安全,班后勤查安全隱患,保證施工安全。
2、施工時拆除人員,須帶安全帽,悉數非工作人員阻止靠近工作區域,隨時檢查水塔改動程度,做好相應對策。
3、悉數工作人員須有人身保險單,不得喝酒工作。
4、心臟病,高血壓者不得工作。但凡工作人員須有滿足的休息時間,保證第二天精力充沛。
水塔人工拆除方案:
1、水塔人工拆除施工順序:水塔人工拆除施工腳手架搭設→人貨升降梯安放→人工拆除筒身并拆至30米→拆除全部施工腳手架→改用機械拆除(液壓剪及鎬頭機配合)。
2、水塔人工拆除施工方法:
(1)搭設由地面至頂部的全封閉鋼管腳手架(高出水塔1.5米)并經驗收合格后,人工開始拆除,人工拆除至地面30米改用機械拆除;
(2)水塔人工拆除前,將通風口作為出渣口,采用小挖掘機出渣。

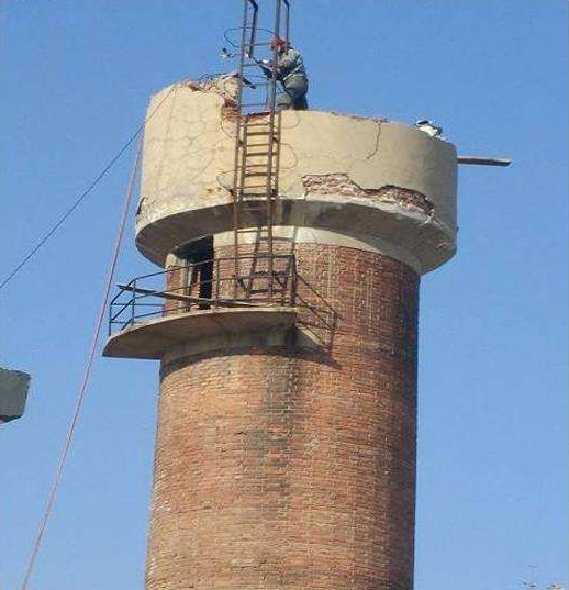

(3)水塔人工拆除施工人員立在腳手架上,安全帶掛在鋼管上后,用風鎬、手錘由外向內將筒體逐塊拆除,使碴塊全由筒體內部落下;
(4)晚上嚴禁拆除作業,晚上可安排清渣,利于白天繼續拆除。嚴禁拆除與清渣同時進行;
(5)腳手架隨施工面的降低同時降低,但腳手架必須始終保持高出施工面1.5米至2米,以防止渣塊飛出腳手架防護層;
(6)氧氣、乙炔瓶置于作業平臺上,僅氣割槍在施工面上,邊拆邊燒斷避雷天線(截斷長度不大于1米)。
3、水塔人工拆除主要施工工藝:
人工拆除120米水塔主要的難點就是施工腳手架的搭設,搭設120米環形貼壁施工腳手架,如果全部采用落地式腳手架不能滿足JGJ130-2001扣件式鋼管腳手架的安全技術要求??刹捎梅侄未钤O(shè),50米以下采用落地式鋼管腳用架。
3.1水塔人工拆除搭設構造:
(1)落地式扣件鋼管腳手架。腳手架為雙排腳手架,搭設高度為50米,20米以下采用桿,20米以上采用單管立桿,搭設尺寸為:內外立桿中心距1.05m,立桿縱距1.6m,步距高為1.8m,離地面0.2m處設置縱向及橫向掃地桿,外排立桿每0.6m和1.2m高度處分別設置縱向攔桿,立桿跨越6根設置剪刀撐,斜桿與地面夾角在45度至60度之間,腳手架外側設置密目安全網。架體與筒身結構的連墻桿以二步二跨設置一個拉結點,拉結點采用硬拉結,各點梅花型相錯布置,兩端部位拉結點應當加強。
(2)懸挑式扣件鋼管腳手架。根據水塔的外形情況,在高度50米、68米、86米、104米處設置懸挑腳手架支架,懸挑梁選用18#工字鋼,支座處分別用2根φ20鋼筋及2塊50×50×6角鋼將工字鋼固定在結構面上,另一頭下方焊用一10#槽鋼作斜撐。
- 2024-11-20七臺河煙囪拆除公司:安全環保的雙重保障,守護城市藍天
- 2024-11-13南通煙囪拆除公司:精準高效,安全無憂的實力展現
- 2024-11-06博樂煙囪拆除公司:高效拆除,助力城市發展
- 2024-10-30廣西煙囪拆除公司:創新工藝引領未來,環保先行守護藍天
- 2024-10-23遂寧煙囪拆除公司:鑄就安全與環保雙贏的創新典范
- 2024-10-16亳州煙囪拆除公司:守護城市藍天,共筑安全環保新篇章
