水塔拆除工程特點及針對性措施
發布日期:2020-12-08 人氣: 65535 欄目:煙囪拆除-找專業拆除公司安全價廉
水塔拆除工程特點及針對性措施
1、拆除水塔高度達40米,筒身混凝土為300號的硅酸鹽水泥,結構堅固,采用人工拆除需在水塔外韋搭施工腳手架。搭設40米環形貼壁施工腳手架,如果全部采用落地式腳手架不能滿足JGJ130-2001扣件式鋼管腳手架的安全技術要求。人工拆除采用的工具主要為風鎬,風鎬通過空壓機供氣。
從地面直接供氣,難度較大。針對性措施:施工腳手架高度達40米,采用分段搭設,40米以下采用落地式鋼管腳手架,以上分4段懸挑搭設即在100米、20米\30米、40米增設工字鋼托架。將風管外包鋼管垂直固定在施工腳手架上,這樣可以保證供氣壓力,解決人工拆除水塔的風鎬使用問題。
2、拆除水塔時要盡量減小粉塵的影響,人工拆除是采用風鎬對水塔自上而下粉碎性拆除,高空揚塵較大。針對性措施:在施工腳手架的外側懸掛綠色2000目安全網,該安全網具有一定的強度,既可減輕粉塵的影響還可遮擋碎渣。

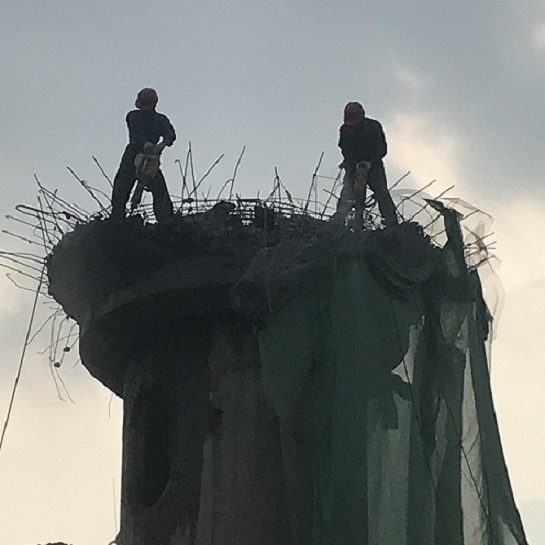

3、安全隱患大,40米水塔拆除時可分兩部分,30米以上部位采用人工拆除,30米以下部分可采用機械拆除。人工拆除水塔全部為高空作業,安全隱患大。
針對性措施:搭(拆)腳手架必須由經安全技術教育的架子工承擔,架子工持證上崗。所有參與水塔拆除施工的人員定期進行體格檢查,凡患有高血壓、心臟病等不適應高空作業者,不得上腳手架作業。腳手架搭設過程中增設避雷設施。搭設人貨升降梯并搭設相應的隔離棚。5級風以上天氣不施工包括搭拆腳手架。雷雨天不施工包括搭拆腳手架。
- 2024-11-20七臺河煙囪拆除公司:安全環保的雙重保障,守護城市藍天
- 2024-11-13南通煙囪拆除公司:精準高效,安全無憂的實力展現
- 2024-11-06博樂煙囪拆除公司:高效拆除,助力城市發展
- 2024-10-30廣西煙囪拆除公司:創新工藝引領未來,環保先行守護藍天
- 2024-10-23遂寧煙囪拆除公司:鑄就安全與環保雙贏的創新典范
- 2024-10-16亳州煙囪拆除公司:守護城市藍天,共筑安全環保新篇章
- 2024-10-09巴中煙囪拆除公司:安全,守護每一份承諾
- 2024-10-02焦作煙囪拆除公司:精湛技術,鑄就安全基石
- 2024-09-25合肥煙囪拆除公司:以專業筑基,以責任引領綠色拆除
- 2024-09-18萊蕪煙囪拆除公司:以精湛技藝,為安全拆除保駕護航
- 2023-11-08濮陽煙囪拆除公司:高效安全,為您解決拆除難題
- 2020-06-12煙囪安裝之字梯施工順序及質量保證措施
- 2020-06-12拆除煙囪工程的特點及針對性措施
- 2020-10-21水塔拆除的方法多種化
- 2020-09-30水塔拆除工程特點及針對性措施
- 2020-10-23水塔人工拆除施工方法
- 2020-06-12高空拆除作業的安全技術措施應具備的各種條件
- 2020-10-08鄂爾多斯煙囪拆除-拔掉廢棄煙囪城市毒刺
- 2020-10-15西寧水塔拆除-西寧廢棄水塔拆除施工工藝
- 2020-10-08泰州煙囪拆除-廢棄煙囪和水塔一起爆破拆除
