煙囪拆除公司施工方案專題
發布日期:2023-08-09 人氣: 21241 欄目:工程業績
煙囪拆除公司施工方案專題
40米煙囪拆除專項施工方案,由于大部分朋友只需要拆除過程,所以本方案截取至拆除施工結束。其他相關方案歡迎聯系獲取。
一、工程概況:
本工程為煙囪拆除工程,該煙囪高40米,150m3。根據現場情況,塔身地面:北向外5米,公路及行人:東5米建筑物,西:車庫南5米,廠內行車道。
二、施工主要內容:
1、施工工序:
工具準備→搭腳手架→防護→煙囪拆除→清場、運輸
2、施工主要內容:

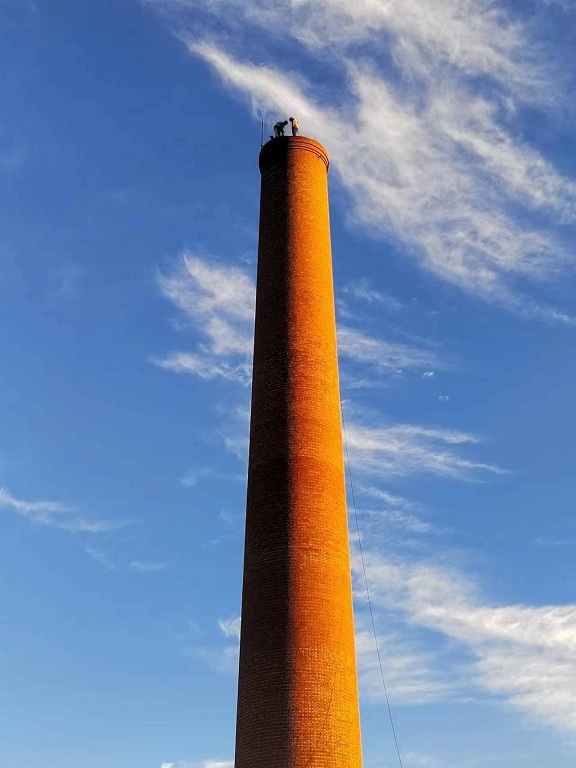

高33米、100m3煙囪拆除,不拆基礎。在拆塔前,先將地面以塔身為中心向外8米,用鋼管腳手架搭好,在鋼管腳手架的外邊從上到下圍好安全網,在從上到下圍上防護網使風鎬打下的砼塊不得飛出安全網外(圍的密密實實,正如用罩子罩在煙囪上般),從而保護行人安全。
在防護網上要掛上明顯的交通標示,夜間要掛上紅燈。
三、煙囪拆除施工技術措施:
1、施工人員施工措施:
1、煙囪周邊全部搭設安全網,拆下的小塊不得超過25cm×25cm左右。

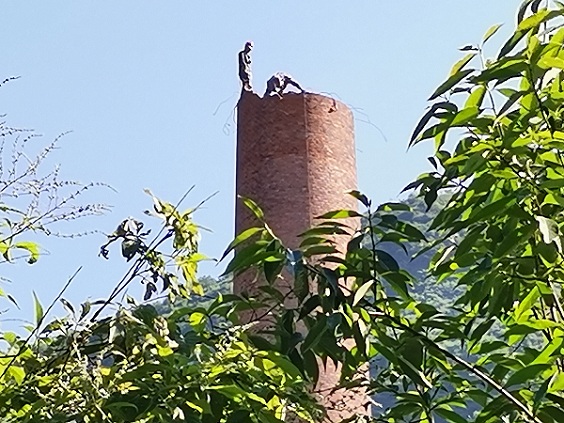

2、煙囪上部倒錐:用空壓機打成小塊,在用氧氣割掉鋼筋。

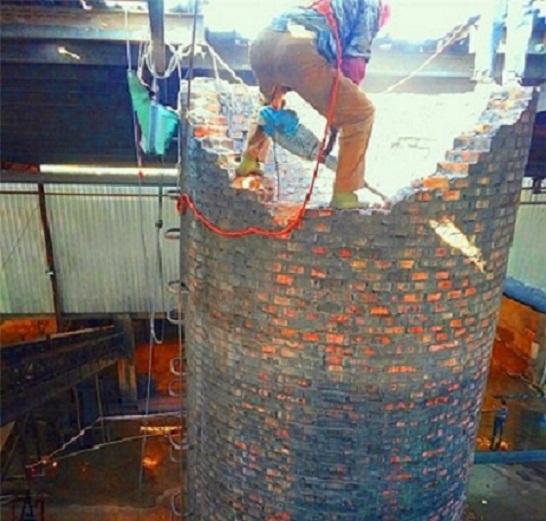

3、煙囪筒壁:在筒身內部達設腳手架,施工人員在腳手架上作業,用空壓機打成小塊,在用氧氣割掉鋼筋。
4、下料:在煙囪內壁下料。
5、作業人員全部系雙保險扣,定向監驗施工。
2、煙囪拆除施工員職責:
1、在甲方項目經理指導下,對單位工程所劃分的作業區段管理工作負責。
2、對單位工程的質量檢查、安全、進度負責至各作業組。
3、參加施工階段的安全、質量檢查工作。
以上就是我們?yōu)槟淼?0m煙囪拆除施工方案相關知識,希望能都給大家提供一些幫助,我們會在后續準備更多相關資訊,如果不想錯過,建議收藏我們的網站吧!
- 2024-11-20七臺河煙囪拆除公司:安全環保的雙重保障,守護城市藍天
- 2024-11-13南通煙囪拆除公司:精準高效,安全無憂的實力展現
- 2024-11-06博樂煙囪拆除公司:高效拆除,助力城市發展
- 2024-10-30廣西煙囪拆除公司:創新工藝引領未來,環保先行守護藍天
- 2024-10-23遂寧煙囪拆除公司:鑄就安全與環保雙贏的創新典范
- 2024-10-16亳州煙囪拆除公司:守護城市藍天,共筑安全環保新篇章
- 2024-10-09巴中煙囪拆除公司:安全,守護每一份承諾
- 2024-10-02焦作煙囪拆除公司:精湛技術,鑄就安全基石
- 2024-09-25合肥煙囪拆除公司:以專業筑基,以責任引領綠色拆除
- 2024-09-18萊蕪煙囪拆除公司:以精湛技藝,為安全拆除保駕護航
- 2023-11-08濮陽煙囪拆除公司:高效安全,為您解決拆除難題
- 2020-06-12煙囪安裝之字梯施工順序及質量保證措施
- 2020-06-12拆除煙囪工程的特點及針對性措施
- 2020-10-21水塔拆除的方法多種化
- 2020-09-30水塔拆除工程特點及針對性措施
- 2020-10-23水塔人工拆除施工方法
- 2020-06-12高空拆除作業的安全技術措施應具備的各種條件
- 2020-10-08鄂爾多斯煙囪拆除-拔掉廢棄煙囪城市毒刺
- 2020-10-15西寧水塔拆除-西寧廢棄水塔拆除施工工藝
- 2020-10-08泰州煙囪拆除-廢棄煙囪和水塔一起爆破拆除
