煙囪拆除公司 介紹廢棄煙囪拆除施工方案
發布日期:2023-08-09 人氣: 24427 欄目:煙囪人工拆除公司專業技術 安全高效
50m磚煙囪拆除施工方案
1.工程概況:
工程質量:按業主拆除要求施工。
工程工期:15個晴天工作日。
主要工程項目及內容:拆除1座50m高磚煙囪,不含廢渣塊運輸處理。
2.煙囪拆除施工總體部署:
2.1工程內容包括:拆除1座50m高磚煙囪避雷系統、鋼砼圈梁二道、拆除筒身、內襯及爬梯等鋼構;拆除的渣塊運輸處理由廠方負責。
2.2施工布置:在施工現場首先安排2名有登高作業技術的人員對現場設備和結構進行分析了解、布置及安排施工計劃,一定要以甲方的安全生產為前提,確保施工安全無誤。
3.主要分部及施工方案:
由于各施工場地、時間、技術條件的差異,本公司根據煙囪拆除現場分析和多年施工經驗,所定煙囪拆除施工工藝結合本工程實際情況,將采取以下方案進行施工。
3.1初檢:本公司承攬本拆除項目后,首先派2名具有拆除技術經驗豐富的技術人員,對煙囪拆除現場所需施工的項目進行細節檢查,對煙囪拆除情況全面檢測,對被拆的構筑物的隱患給予準確了解,為本項目施工創造必要的安全措施。
3.2施工順序:拆除煙囪避雷針、線 拆頂部圈梁 拆除筒身、內襯及爬梯 渣塊運輸處理(廠方負責)。
3.3煙囪拆除施工技術措施:

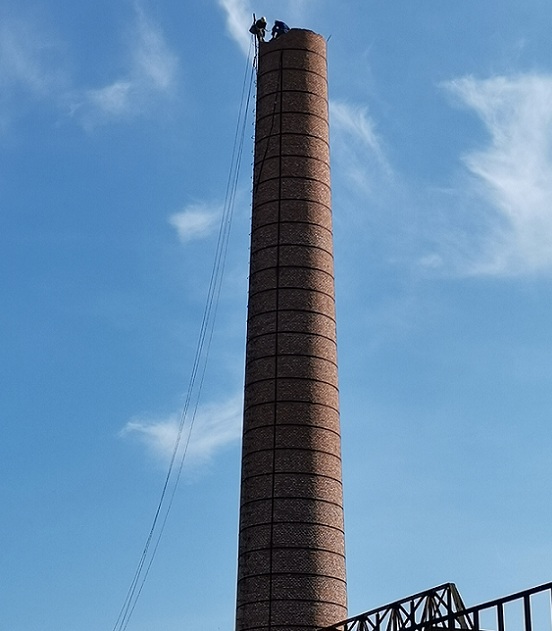

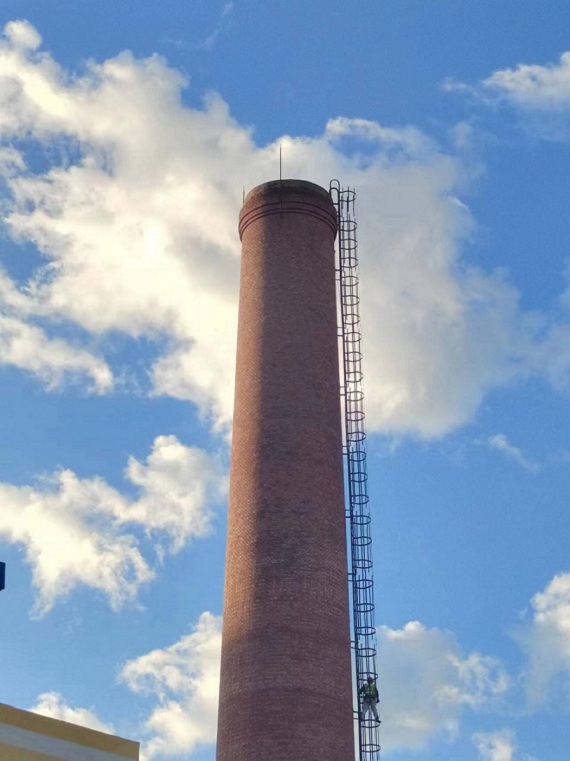

煙囪筒壁的拆除:結合本公司多年來的施工經驗及場地實際情況,煙囪筒壁拆除宜采用高空活動外腳手分段拆除。首先用一根長3m的鋼管在煙囪爬梯端樹立一根超出頂口約2m高的直爬桿(鋼管其余部分固定在爬梯上),直爬桿的上部加焊2個安全環形保險扣。施工人員采用雙重保險,將安全帶緊固在直爬桿上,確保施工人員方便快捷施工。拆除工具采用千斤頂開口斷拉式并結合空壓機氣鎬、鐵錘敲擊施工,將拆除的廢渣物向下拋擲,施工方拆除的廢渣,必須及時清運。施工中依次分段沿爬梯向下移動爬桿完成整個煙囪的拆除。
4.煙囪拆除施工安全措施:
4.1安全防護措施:
4.1.1該工程堅持“安全生產,責任重于泰山”的指導思想,實行“安全第一,預防為主”的方針,建立以項目經理為安全施工總負責;專職安全員專門負責,各施工組兼職安全員,具體負責的安全施工管理系統。
4.1.2所有施工人員,必須認真遵守安全施工有關規程和業主方的各項廠規廠紀,通過業主方安監部門的培訓學習,考核合格后,方可參加施工。
4.1.3所有煙囪拆除施工人員,必須持有高空懸吊作業《特殊工種操作證》上崗,嚴格按照高空作業規范操作施工。
4.1.4建立健全安全施工規章制度,并嚴格執行施工“安全協議”的各項條例。業主方的安監部門對違反施工安全行為和人員有權處理、處罰。
4.1.5進行施工前,首先劃設好安全施工區域,用圍欄或有醒目安全標志的繩索、圍設好安全施工區域,設立多塊“高空作業”警示牌,未經許可非施工人員,嚴禁進入施工現場。必要時可用彩色塑料蓬布搭設防護網,防止碎石塊亂飛傷人。
4.1.6煙囪拆除施工人員進入施工現場必須穿好勞動防護用品,戴好安全帽,登高作業必須系好安全帶、安全繩,實行雙保險。
4.1.7該工程施工所需水、電源,必須經甲方指定的專用現場檢修水、電源處搭接。
4.1.8該工程施工的機具、起吊繩索,必須檢驗合格后方可進入工地,使用過程中要求定期、不定期的檢查,發現有異立即更換。
4.1.9煙囪拆除施工人員操作時使用的小工具應放入工具包中,隨人員上、下,操作使用時,一端用繩索固定好。
4.1.10嚴禁高空向安全區域外拋物,對渣塊等施工垃圾做到當日完工、當日清理清掃,做到工完料清。
4.2施工安全用品管理:
4.3.1施工使用的安全用品應建立管理臺帳,并進行編號,標識管事。
4.2.2安全用品應定期進行檢查、檢測經檢定不合格品不得使用。
4.2.3隨時接受當?shù)刂鞴馨踩块T的檢查和驗收工作。
4.3施工用電安全管理:
4.3.1有專人管理施工用電,負責施工現場用電維護和接電工作。
4.3.2施工用電配電箱應有安全檢查部門認可的標準配電箱。
4.3.3直埋式臨時用電電纜走向應有標志,明線有保護管和相關措施。
4.3.4辦公室、倉庫、生活區宿舍,照明用電應明線敷設,嚴禁亂拉、亂接電線。
4.3.5所有電動工具、用電設備應有漏電保護器,電動設備外殼采用接零保護,并做重復接地。
以上就是我們?yōu)槟淼?a href="http://weisilan.com/" target="_self">煙囪拆除公司介紹50m煙囪拆除施工方案相關知識,希望能都給大家提供一些幫助,我們會在后續準備更多相關資訊,如果不想錯過,建議收藏我們的網站吧!
- 2024-11-20七臺河煙囪拆除公司:安全環保的雙重保障,守護城市藍天
- 2024-11-13南通煙囪拆除公司:精準高效,安全無憂的實力展現
- 2024-11-06博樂煙囪拆除公司:高效拆除,助力城市發展
- 2024-10-30廣西煙囪拆除公司:創新工藝引領未來,環保先行守護藍天
- 2024-10-23遂寧煙囪拆除公司:鑄就安全與環保雙贏的創新典范
- 2024-10-16亳州煙囪拆除公司:守護城市藍天,共筑安全環保新篇章
- 2024-10-09巴中煙囪拆除公司:安全,守護每一份承諾
- 2024-10-02焦作煙囪拆除公司:精湛技術,鑄就安全基石
- 2024-09-25合肥煙囪拆除公司:以專業筑基,以責任引領綠色拆除
- 2024-09-18萊蕪煙囪拆除公司:以精湛技藝,為安全拆除保駕護航
- 2023-11-08濮陽煙囪拆除公司:高效安全,為您解決拆除難題
- 2020-06-12煙囪安裝之字梯施工順序及質量保證措施
- 2020-06-12拆除煙囪工程的特點及針對性措施
- 2020-10-21水塔拆除的方法多種化
- 2020-09-30水塔拆除工程特點及針對性措施
- 2020-10-23水塔人工拆除施工方法
- 2020-06-12高空拆除作業的安全技術措施應具備的各種條件
- 2020-10-08鄂爾多斯煙囪拆除-拔掉廢棄煙囪城市毒刺
- 2020-10-15西寧水塔拆除-西寧廢棄水塔拆除施工工藝
- 2020-10-08泰州煙囪拆除-廢棄煙囪和水塔一起爆破拆除
